國外PPP中心概覽
編者按:本文歸納了世界銀行、經濟合作與發展組織(OECD)等國際機構關于PPP中心的研究成果,介紹了英國、南非、澳大利亞維多利亞州等國家或地區的PPP中心設置與運行情況。
國際經驗表明,PPP中心是成功推廣應用PPP的重要支持機構,承擔著政策咨詢、技術支持、能力建設、促進或直接投資等重要職能。研究、學習國際PPP中心經驗,有助于為我國各級PPP中心的建立與運行,促進我國PPP實踐。
一、設立PPP中心的必要性
“PPP不是一場婚禮,而是一段婚姻”,是一段政府與市場的長期合作關系。因此,PPP不僅僅是一種融資機制,更是一種管理機制、合作機制。政府要成功推廣應用PPP,需要制定完善的PPP政策和戰略,參與PPP項目的篩選準備、招標采購、合同管理、實施監督等全生命周期(這一過程長達20-30年,甚至更長)的管理,要求政府具備多方面的專業能力和相對穩定的政策。世界銀行指出,從國際經驗看,政府在履行PPP職能時,普遍存在招標采購動力不足、部門間協調不夠、專業技能缺失、交易成本過高、相關信息不全等機制性失效問題,需要建立PPP中心予以彌補。
世界銀行、經濟合作與發展組織的研究均表明,凡是PPP市場較成熟的國家,都建立了國家PPP中心甚至地方PPP中心。作為PPP專門管理機構,PPP中心利用自身專業人員和大量外圍專家,可以為政府提供專業技術支持,有效解決政府在PPP管理上的機制性失效問題,在成功推行PPP中發揮著至關重要的作用。
二、PPP中心的主要職能
從全球范圍看,雖然各國PPP中心的職能依各自政治制度、法律框架、發展水平等不同而有所差異,但無論是發達國家還是發展中國家的,其主要職能包括:
1. 提出政策建議。包括為PPP立法、篩選適用PPP的行業、選擇合適的PPP模式、制定項目采購與實施程序、設計沖突解決機制等提出建議;
2. 參與項目審核。從PPP項目準備至合同簽署,全過程參與審核,決定項目是否適用PPP模式;
3. 提供技術支持。在項目識別、評估、招標采購、合同管理等環節,為政府提供技術支持,與市場投資人溝通互動;
4. 提高政府能力。通過培訓等提高政府部門對PPP的正確認識,開展相關能力建設;
5. 支持項目融資。通過直接投資項目,或代表政府發布項目信息以增強市場投資人信心,促進項目融資;
6. 建立信息平臺。搭建PPP政策和項目信息平臺,幫助政府推介PPP項目,保證信息公開透明,促進市場競爭。
在PPP市場成熟的國家,PPP中心的工作重心開始轉向分析項目的物有所值(Value for Money)、完善項目評估方法學、幫助項目持續獲得政治支持等,工作層面更加深入。
三、PPP中心的機構設置
國家層面的PPP中心設置主要有兩種方式:(1)設立于財政部,如英國、澳大利亞維多利亞州、南非等;(2)獨立于政府部門之外,如德國、韓國。國外成功運行的PPP中心大多設于財政部,如經濟合作與發展組織17個設立了PPP中心的成員國中,有10個國家將PPP中心設于財政部。這樣有利于將PPP與其他財政支出、政府債務等統籌管理。
地方層面是否設立PPP中心,很大程度取決于本國政府的經濟規模與結構,以及投資決策權的下放程度。在英國、澳大利亞、巴西、德國、印度、墨西哥等許多國家,除設立國家PPP中心外,均設立了地方PPP中心。地方PPP中心在國家PPP中心支持、指導下,開展本級PPP工作,以確保工作方法的一致性和最佳實踐經驗的及時分享與推廣。
四、成功PPP中心的共性
很多國家的實踐、世界銀行與經濟合作與發展組織的研究表明,運行成功的PPP中心有如下共同特點:
1. 政府有推廣PPP的強烈政治意愿,PPP中心能得到政府強有力的支持;
2. PPP中心專注于解決政府機制性失效問題;
3. 具有一定決策權力的PPP中心要比只承擔咨詢顧問角色的作用更加顯著;
4. PPP中心需實質性參與項目,才能做好政府的助手。
五、國外PPP中心案例
英國、南非、澳大利亞(維多利亞州)是國際公認PPP市場較成熟的國家或地區,其PPP中心運行成功,具有代表性。我中心歸納了這三個PPP中心的情況作為案例,詳見附件。
案例1.
英國PPP中心簡介
英國PPP管理機構發展分為兩個階段,第一階段(2010年前),財政部于1997年設立一個PPP工作組,負責PPP相關工作;第二階段(2010年后),財政部正式成立一個部門——基礎設施建設局(IUK, Infrastructure UK),統一負責PPP管理工作。
一、背景介紹
2010年前,英國對基礎設施的PPP模式主要采取“私人融資倡議”(PFI, Private Finance Initiative),即政府通過與市場投資人簽訂合同,由市場投資人設計-建設-融資-運營-維護(DBFOM)基礎設施,合同期一般在15-30年。合同結束后,市場投資人將基礎設施無償移交給政府。在提高政府公共服務質量方面,英國政府認為PFI規模雖小,但很重要。
2010年后,英國對PFI進行改革,推出PF2,即由市場投資人設計-建設-融資-維護(DBFM)基礎設施。與PFI的主要區別是,在PF2中市場投資人不再參與基礎設施運營;同時,財政部對負責PFI事務相關機構進行了整合,成立了IUK,統一負責PPP工作。
二、法律框架
到目前為止,英國對PPP沒有專門的立法,是通過財政部頒布規范性文件進行管理。
在PFI階段,有3個政策性文件:《應對投資風險》(2003)、《強化長期伙伴關系》(2006)和《基礎設施采購:實現長期價值》(2008)。
在PF2階段,有1個政策性文件:《PPP的新方式》(2012)。
三、職能定位
(一)PFI階段,PPP工作組的主要職能:
1. 負責PFI規劃和市場管理,目標是確保項目物有所值,促進PFI市場發展;
2. 制定PFI政策;
3. 支持行業和地方政府開發項目;
4. 審查PFI商業計劃,為重大項目審查組和項目審查組提供參考意見。重大項目審查組設在財政部,主要負責所有中央本級大項目審批,包括PFI項目;項目審查組設在財政部,主要負責監督獲得政府支持和由PPP工作組主導的PFI項目的審批;
5. 制定、出版英國政府PFI合同范本;
6. 為PPP執行工作組和基礎設施融資中心制定政策。PPP執行工作組隸屬財政部,于2006年成立,負責為PFI項目政府參與方提供支持,包括設計合同管理戰略、市場測試、合同變更、再融資等;基礎設施融資中心由財政部于2009年成立,對無法獲得市場融資的PFI項目提供貸款支持。
(二)PF2階段,IUK的主要職能:
1. 促進市場投資人參與基礎設施建設;
2. 修訂基礎設施長期規劃,確定優先次序;
3. 牽頭與中央和地方政府、地方企業、政策制定者、投資者和基礎設施部門,共同實施《國家基礎設施規劃》中的PFI項目;
4. 為財政部起草PF2項目規劃、主要政策和指南等;
5. 為政府PF2項目和規劃部門提供支持,提高基礎設施交付能力;
6. 開展國際合作,包括在PPP規劃和基礎設施方面為外國政府和開發性金融機構提供幫助;在項目交付方面為外國政府官員提供培訓;借鑒國際最佳實踐,推進IUK工作規劃;支持英國其他部門與機構的基礎設施項目開發和投資等。
四、治理結構
英國財政部是PPP的主管部門。
2010年前,負責PPP運行的機構有兩個:(1)財政部的PPP工作組,除原職責外,還負責批準英格蘭地區的PFI交易(蘇格蘭、威爾士和北愛爾蘭的PFI交易由各地方負責審批);(2)“英國合作伙伴關系”(Partnership UK),獨立于財政部,按公司化運營,市場投資人占股51%,財政部和蘇格蘭主管部門分別占44%和5%,專項支持PPP工作組遴選的PFI項目,設計具體項目采購與投資策略,以市場化方式對項目和公司進行投資。
2010年后,IUK合并了PPP工作組和“英國合作伙伴關系”的職能,統一管理實施PF2項目。

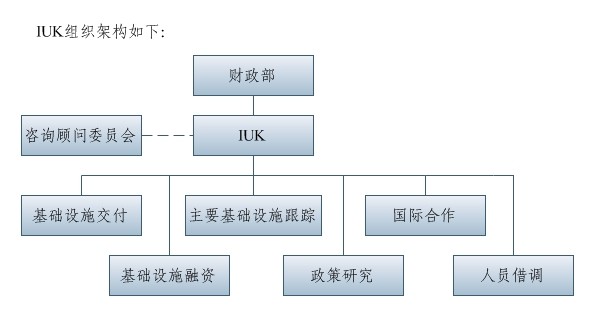

五、管理機構
六、PPP項目情況
(一)PFI階段項目情況
截至2012年3月,在PFI下共有717個項目,總投資547億英鎊。其中,648個處于運行階段。具體情況見附表。
(二)2014年IUK工作重點
1. 改善能源、交通、廢物處理、防洪、科學研究、水處理和通訊等經濟基礎設施;
2. 繼續推進《國家基礎設施規劃》中的前40個項目工作;
3. 確保未來5年完成2000億英鎊投資,大部分將來自于市場投資人;
4. 支持有政府參與投資的主要基礎設施項目;
5. 引入“擔保計劃”(UK Guaratees scheme),避免基礎設施投資延誤。

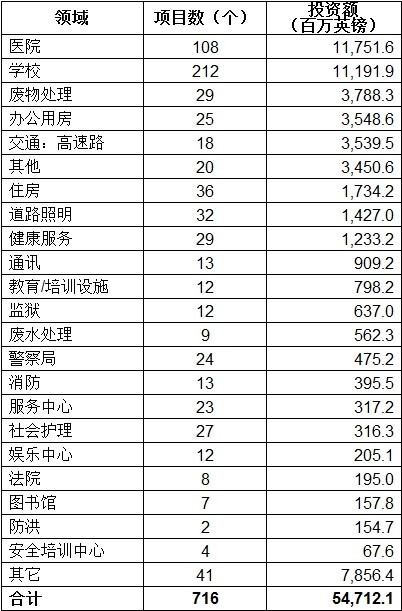

附表. 英國PFI項目情況
案例2.
南非PPP中心簡介
南非PPP中心設在財政部下,于2000年成立。
一、背景介紹
南非政府對PPP的定義是,通過政府與市場投資人簽訂合同,由市場投資人進行建設運營基礎設施,將項目全生命周期中的資金、技術和運營等方面的主要風險轉移給市場投資人。PPP項目主要分3類:(1)市場投資人提供公共服務,由政府付費;(2)市場投資人從政府獲得特許經營權,由使用者付費;(3)前兩種的混合模式。
二、法律框架
在國家和省級層面,PPP項目法律法規有《公共財政管理法案(法案1/1999)》、《關于PPP的財政部令第16號》和《財政部業務指導》。
市級層面有《市級財政管理法案(法案56/2003)》、《市級財政規章(2005)》和《財政部/省級部門和地方政府服務實現與PPP指南(2007)》。
三、職能定位
1. 管理項目開發基金。項目開發基金的初始資金來自南非政府和雙邊、多邊機構的贈款,專門用于墊付行業主管部門的部分咨詢顧問費用。為了不影響項目可行性研究的公正性,該基金只有在可行性報告獲得財政部批準后才可支付。這種資金一般為有償使用,由市場投資人償還,對于事先約定的行業或地區的特定項目也可無償支持;
2. 篩選和發布PPP項目需求,參與部分示范項目融資;
3. 幫助國家和省級財政部門規范PPP工作;
4. 參與項目可行性研究、采購和管理等,為政府提供技術支持;
5. 制定規則框架,開發最佳實踐指南,提供培訓,發布信息,在PPP中推行黑人經濟振興政策等,為PPP創(chuàng )造良好環境。
四、治理結構
PPP管理工作由財政部及其PPP中心、國家和省級政府部門、市級政府共同承擔,直接向國會(huì )或公選的立法機構負責。財政部對項目采用PPP的可行性、采購、物有所值評估報告和項目合同管理方案等4個環節進行審批。

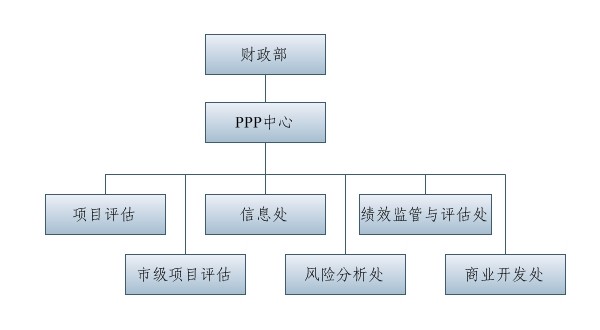

五、管理機構
PPP中心設6個處,共20人。其中,專業人員14人,管理人員6人。具體情況如下:
1. 項目評估處,負責國家和省級項目的總體評估。2名專業人員。
2. 市級項目評估處,為市級項目提供總體評估。3名專業人員,1名顧問。
3. 信息處,評估各類項目中的信息技術。1名專業人員。
4. 風險分析處,審查PPP模式對項目的適用性,評估是否物有所值。3名專業人員。
5. 績效監管與評估處,負責項目實施期內的合同管理。2名專業人員。
6. 商業開發處,負責媒體、出版和報告。2名專業人員。
六、PPP項目情況
1997-2000年,南非在收費公路、供水、監獄、旅游等領域,開始7個PPP項目試點。截至2009年2月,共有73個PPP項目。其中,19個項目正在建設和運行中,價值約20.6億美元。
南非PPP項目情況(單位:個)
案例3.
澳大利亞維多利亞州PPP中心簡介
澳大利亞的PPP工作先在地方各州試行,其中維多利亞州的PPP規模最大,工作開展得最好。該州的PPP中心,即“維多利亞PPP合作中心”(Partnership Victoria)情況如下:
一、背景介紹
維多利亞州對PPP的定義是,由市場投資人提供資金,通過設計-建設-融資-運營-維護(DBFOM)、設計-建設-融資-運營(DBFO)和設計-建設-融資-維護(DBFM)等方式建造基礎設施和提供相關服務。如果政府采購的服務不涉及基礎設施建設,就不算作PPP。
“維多利亞PPP合作中心”設在州財政局。
二、法律框架
澳大利亞對PPP沒有專門立法,于2008年11月頒布一系列國家政策與指南對PPP進行規范,各州在此基礎上再制定本地的指南。
三、職能定位
1. 制定財政局的PPP政策與規章;
2. 扮演顧問角色。在項目準備階段,幫助采購部門從費用角度審核PPP的適用性;
3. 制定合同管理政策,對政府的合同管理經理進行專業培訓,監督合同管理并就重大問題向財政局長和內閣提出獨立建議,分享合同管理經驗;
4. 向PPP項目提供咨詢意見,落實相關政策,維護政策的完整性,評估項目成本和預算,協助財政局審批項目;
5. 開展培訓,提高公共和市場投資人能力。
四、治理結構
州財政局是PPP的主管部門,負責制定政策和規章,審批項目,監管PPP項目的重大問題,向財政局長及內閣提出獨立建議。2000年,州財政局設立了“維多利亞PPP合作中心”,協助開展相關工作。
五、管理機構

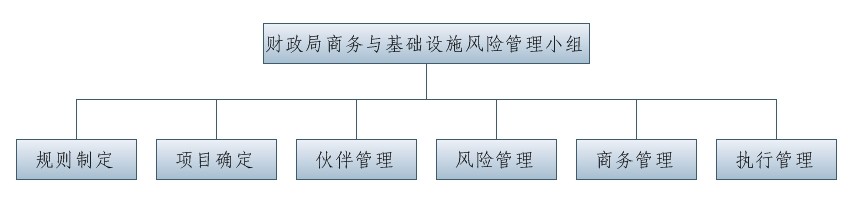

“維多利亞PPP合作中心”隸屬于財政局商務與基礎設施風險管理小組,共有12名全職雇員,專業涉及法律、經濟、金融和工程等。
其經費來自財政預算。
六、PPP項目情況
維多利亞州PPP項目主要集中在公共建筑、水處理、醫院、公路、監獄、學校等。截至2013年底,共簽署23個項目合同,總投資156.4億美元。其中2個已終結,14個開始提供服務,7個完成合同簽訂。

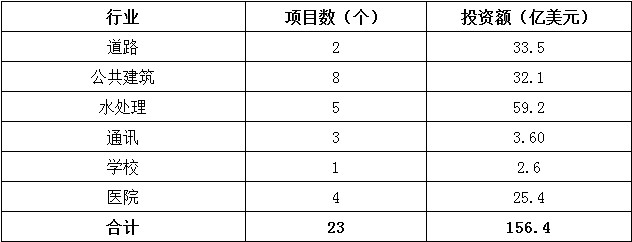

澳大利亞維多利亞州PPP項目情況
